濟南地鐵4號線一期及同期線路控制中心機房機電與裝修項目順利開通
時間:2025年02月25日 作者:牛彧 點擊量:
(濟南訊)2月24日凌晨4時,公司承建的濟南地鐵4號線一期及同期線路控制中心機房機電與裝修項目順利完成設備帶電接入,標志著項目升級改造施工全部完成并正式投入使用。
此次送電工程在確保不干擾既有線路日常運營的前提下,為濟南地鐵4、6、7、8和9號線的信號與通信等核心機房構建了“雙保險”供電網絡。由于工期緊迫,項目施工團隊迅速調整策略,采用集群管理模式,建立了“一崗雙責 齊抓共管”的工作機制,積極應對天窗時間少,施工工期緊張,多專業、多工點同時作業,安全風險高等多重困難,增加人手并實行分組協作,嚴格落實每一項技術標準和安全控制點,確保施工進度和質量。
施工過程中,項目部積極協調供電等相關專業,提前規劃施工路徑,制定了嚴謹的既有線施工方案,從人力、技術、物資等各方面做好充分準備。為提高施工效率,項目部采取分段施工策略,優先完成夜間施工部分的線纜穿線工作,并利用夜間地鐵停運的寶貴時間,將單次作業時間精確控制在120分鐘內,以高效有序的方式推進施工。與此同時,項目團隊秉持文明施工理念,在熱縮成端環節采用插電式熱縮槍進行無焰施工,顯著提升了既有線纜的安全性,并在施工結束后,及時對機柜進行了防火封堵,清理施工過程中產生的垃圾和塵埃,消除現場安全隱患。
項目開通后,升級完成的配電系統將同時滿足4號線、6號線及后期新建線路的控制中心系統機房和關鍵機房的電力和空間需求,為濟南地鐵的穩定運行提供有力保障。

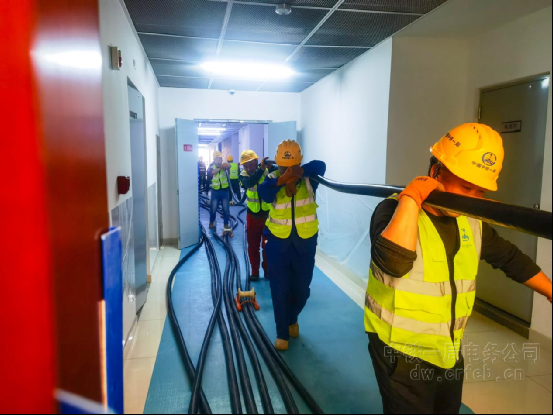

電力電纜引入
電纜成端制作

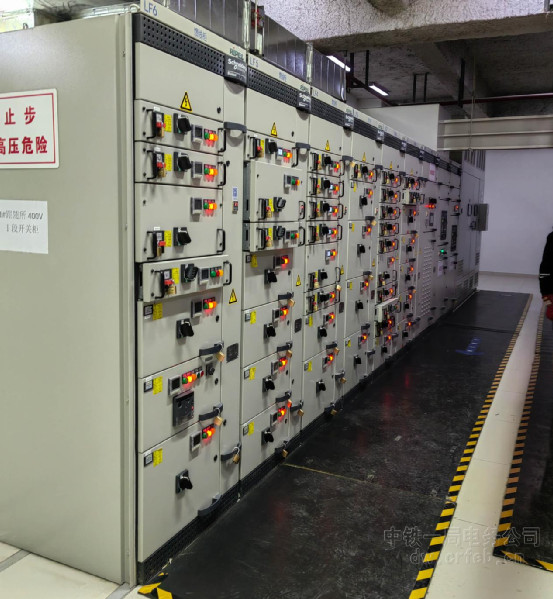

正常運營的設備
