西渝高鐵廣安段500kV超高壓電力線路遷改施工提前完成

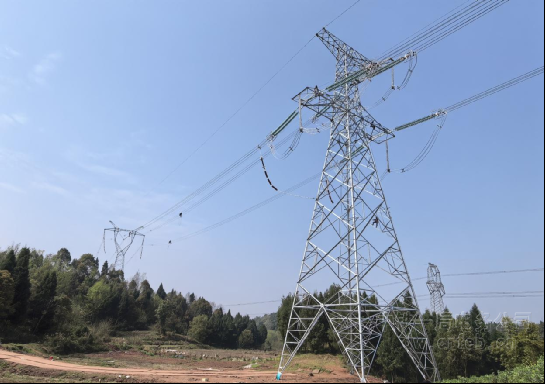

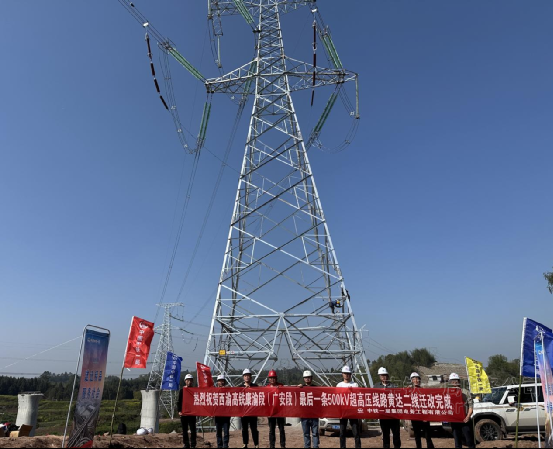

3月24日,公司承建的西渝高鐵康渝段(廣安段)三電及管線遷改項目500kV黃達二線送電成功,標志著區段內所有超高壓線路遷改施工全部完成,是全段首個完成所有超高壓遷改任務的區段,為西渝高鐵橋梁、路基施工及后續架梁作業的有序推進掃清了關鍵障礙。
遷改工程作為高鐵項目主體工程推進的“先行者”和“排頭兵”,是主體工程建設全面展開的基本保障。公司承建區段共承擔5條500kV、7條220kV、6條110kV線路的遷改施工任務。超高壓輸電線路在國網輸電架構里占據著舉足輕重的地位,因此停電計劃批復有著極為嚴格的標準。通常情況下,每2至3年才會迎來一次停電機會。
特別是500kV超高壓輸電線路,停電難度極大,這使其成為三電遷改工程中的重點和難點。此次成功遷改的500kV黃達二線,是整個區段內的最后一條超高壓線路,其遷改工作能否順利推進,直接對整個標段架梁的節點工期產生影響,關乎著高鐵建設的整體進度。
為確保了工程順利實施和停電計劃的穩定落實,項目在初期便聯合中鐵二院,成立了專項施工協調領導小組,統籌協調多方資源,優化設計方案,合理倒排施工工序時間,并及時提報爭取年度施工計劃,最終通過廣安市發改委鐵機中心的協調,提前安排了該線路2025年的停電計劃。

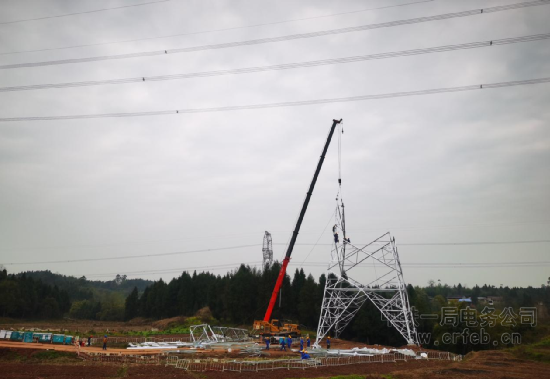

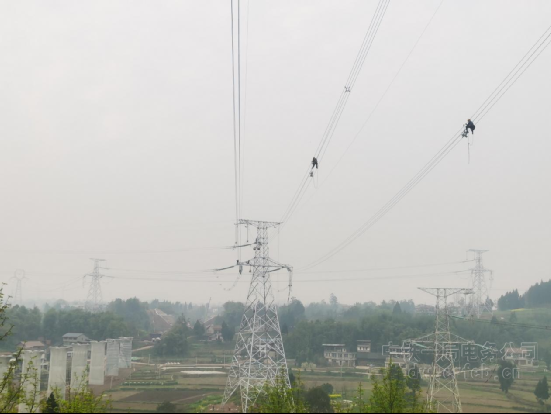

遷改施工過程中,項目部按既定節點依次完成了設計方案評審、施工圖交底、地畝青賠協調等一系列準備工作。在落實鐵塔基礎施工、材料采購等工作后,項目又組織技術人員,多次研討審查停電施工方案,力求方案最優、時間最短,確保在既定停電窗口內順利完成相關停電施工作業。同時,項目通過加大人員機械投入、引入無人機技術實現施工與驗收并行、充分利用工程建設智慧信息化平臺等多項措施,并堅持領導帶班旁站監督,對工程全天候實時監管,確保了工程安全、質量、進度全面受控。在全體參建人員的不懈努力下,成功將原定17天的工期縮短至14天,有效提升了施工效率,創造了500kV超高壓線路遷改的“新速度”。
西渝高鐵南北跨越四川、重慶、陜西三省,設計時速350公里,正線長度約538.3公里,其中陜西段約79.4公里,四川段約286.4公里,重慶段約172.4公里,新建車站10座。該項目是國家“十三五”鐵路規劃建設項目,屬于“八縱八橫”高鐵通道網中京昆、包(銀)海通道的重要組成部分,也是成渝地區雙城經濟圈聯接絲綢之路經濟帶、聯通京津冀協同發展區的重要高鐵通道。此次遷改工程的成功實施,同步推進了電力線路的升級改造,顯著增強了區域電網供電的可靠性,為成渝地區經濟社會高質量發展提供了堅實的能源支撐。
