提前5天!公司華能津清漢沽臨津產業園光伏發電項目順利并網
(本報訊 天津)4月23日,公司承建的華能津清漢沽臨津產業園10.146兆瓦分布式光伏發電項目EPC工程順利實現并網發電,標志著公司在新能源領域再添新篇章。

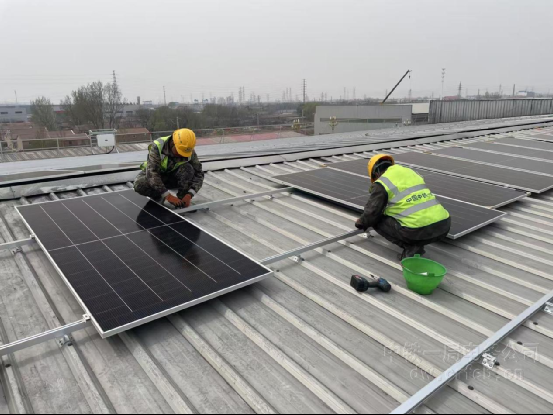

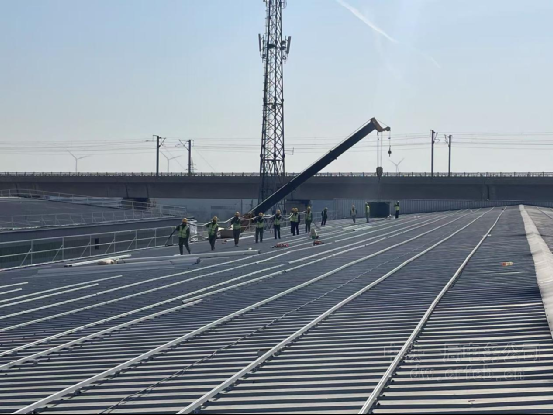

作為集設計、采購、施工為一體的EPC項目,項目人員跑步進場、火力全開,從啟動到成功并網僅僅用了43天,在極短時間內完成各項艱巨任務。建設前期,項目組織技術人員分組行動,勘察測繪、設計審查、各類評估報告、房屋加固設計方案、施工圖設計出圖等工作高效推進,各種并網手續跟隨施工同步進行。項目商法部、物機部緊抓政策變化窗口期,積極與廠家協調、溝通,在短短15天內完成了8個廠家的物資設備談判,確保了光伏組件、高壓設備、逆變器等核心產品的按期供應和成本可控,為施工順利推進夯實了物料基礎。在技術層面,項目全部選用高效能的640Wp單晶硅電池組件,搭配先進的組串型逆變器,提升發電效率15%以上。同時,通過“光伏+智慧運維”的創新模式,搭載無人機巡檢、AI故障診斷及遠程監控系統,實現了電站全生命周期的數字化管理,為項目穩定運行提供了有力保障。
面對工期緊、任務重,尤其是后期關鍵的組網調試工作,項目展現出了頑強的拼搏精神和卓越的組織能力,通過科學統籌工期,多方協調跟進,組織技術骨干團隊進一步優化施工方案,在調試過程中積極與各廠家、設計單位、當地政府部門、國網等單位對接協調,僅用6天時間便與當地國網調度部門完成了“遠程對點”工作,順利達到了并網條件,最終較原計劃提前5天完成了并網目標。
“此次并網為行業樹立了全生命周期數字化管理的新標桿,特別是項目在政策窗口期突破設備供應瓶頸、6天完成電網對點的極限操作,充分展現了中鐵一局電務公司的優良傳統。”華能津清公司負責人鄧范明在并網儀式上對公司項目給予了高度評價。
該項目坐落于漢沽區臨津產業園內,以其10.146兆瓦的總裝機容量,年發電量約1217萬度的傲人成績,成為了區域綠色能源的新標桿。每年可節約標準煤約3700噸,減少二氧化碳排放約1.2萬噸,這一環保效益相當于植樹造林超6萬棵,為改善區域生態環境做出了積極貢獻,所發電量將優先供給園區企業使用,余電并入國家電網,為天津市漢沽區的綠色能源發展注入了強勁動力。
