西安東站建設新突破!首臺主變壓器精準落位
(西安訊)“主變壓器中心線與基礎臺安裝中心線精準對齊,橫向偏差8毫米,縱向偏差7毫米,完全符合設計規范!”3月21日17時,在公司西安東站項目110/10kV變配電所施工現場,當聽到變電專業工程師趙瑞的匯報后,項目黨支部書記賴祥月露出了笑容。歷經半個多月的準備和施工,這臺重達35噸的“心臟”設備,終于穩穩落到基礎鋼板上,標志著牽引變電系統正式進入設備安裝階段。
變壓器是整個變電所的“心臟”設備,此次安裝的首臺主變壓器,負責為西安東站高速場、普速場、動車運用所和西十線、西延線、西康線鐵路沿線10kV變電所及箱變供電。為確保主變壓器順利進場,項目超前謀劃,組織技術人員成立了專項工作小組,多次與物資廠家溝通協調,就設備型號、規格等各項細節與廠家逐一核對,同時多次前往現場勘測道路,結合周邊地形與交通狀況,充分考慮變壓器寬度、高度和線路承載力,精心規劃運輸路徑。此外,為了杜絕安全隱患,項目全面考量,從運輸車輛、現場標識、設備保護等方面做好安全防護,制定了詳盡的施工方案和專項措施,為施工做足完全準備。
當日上午11時,承載著首臺主變壓器的平板運輸車緩緩朝著施工點駛來。這臺主變壓器堪稱長7.05米,寬5.5米,高5.6米,重達35噸,“龐然大物”一到場,作業隊隊長劉紅兵便迅速響應,即刻組織5名作業人員加緊搭設井字形枕木平臺,同時安排裝卸人員準備裝卸設備。不一會的功夫,4個井字形框架問問搭建完成,嚴陣以待,矗立在主變壓器基礎與平板運輸車之間。主變壓器旁,4名作業人員協同作業,操控4個50噸千斤頂,將主變壓器頂起200毫米,待頂起到位,他們迅速在變壓器下方墊上枕木,又敷設了2根9米長的鋼軌。此刻,技術員阮旭全神貫注,再次仔細確認主變壓器中心與基礎臺中心位置一致后,大家隨即將按照預先確定的路線,開展主變推移作業。
“主變壓器重量大、施工道路又狹窄,再加上變配電所場地條件限制和交叉作業影響,無法使用大型吊車進行吊裝作業,我們采用推移就位主變壓器的方案。”趙瑞詳細解釋說。現場施工前,劉紅兵也再一次強調了操作步驟和注意事項,雖有多年的變電施工經驗,處理過各種復雜情況,但面對此次任務,他絲毫不敢掉以輕心,每一個步驟都反復斟酌。
“液壓推位器電源線無破損,液壓泵正常工作,液壓油管無堵塞漏油現象。”安全員高雄濤目光銳利,不放過任何一處細節,一邊仔細查看,一邊口中念念有詞,對設備安全狀況進行全面細致地檢查。為確保主變壓器能夠安全、順利就位,項目還成立了應急救援小組,并針對此次作業可能出現的風險,展開深度分析,制定了涵蓋危險源辨識、應急物資籌備、主變壓器防傾倒措施等在內的10項極具針對性的安全保障措施,全力為施工安全保駕護航。
施工現場,作業人員正緊張有序地進行液壓推進器安裝施工。劉紅兵時刻關注著安裝進度,在旁耐心指導:“自動化和液壓泵站之間的管路一定要連接到位,接頭部位更要妥善安裝,千萬不能有一絲馬虎!”為確保主變壓器在推移過程中保持平穩,各個環節都能精準同步,項目采用了先進的自動化推移設備。同時,為了讓每一位作業人員都能清楚了解整個流程,項目提前與公司科技部進行深入探討,運用BIM技術開展視頻交底,對主變推移就位的每一個步驟進行細致預演,從理論層面為實際操作的順利進行筑牢根基。
“推、停!”阮旭的指令節奏有力,他的目光緊緊鎖定作業位置,全神貫注地把控著施工節奏。作業人員按照指令,熟練地操作閥門,回縮推力油缸,一個推移行程順利完成。隨著液壓推進器持續工作,主變壓器穩穩地朝著基礎上方移動。當主變壓器移動至基礎上方后,作業人員迅速行動,再次將主變頂升起來,小心翼翼地依次抽出鋼軌及枕木,直至變壓器平穩地落在基礎之上。緊接著,大家緊密配合,利用千斤頂對主變位置進行微調。經過反復校準,主變中心線終于與基礎安裝中心線完全對齊。經西安站改指揮部和監理方共同嚴格確認無誤后,1#主變成功順利安裝到位,現場的緊張氛圍終于化作了如釋重負的喜悅。
“后續,我們將進行110/10kV電流互感器和避雷器等32臺戶外設備和10kV室內高壓開關柜和調壓器等變配電設備的安裝。同時還建紡織城牽引所正處于基礎施工中,四電專業正全力以赴開展施工建設,確保高質量完成西安東站建設任務。”賴祥月介紹道。

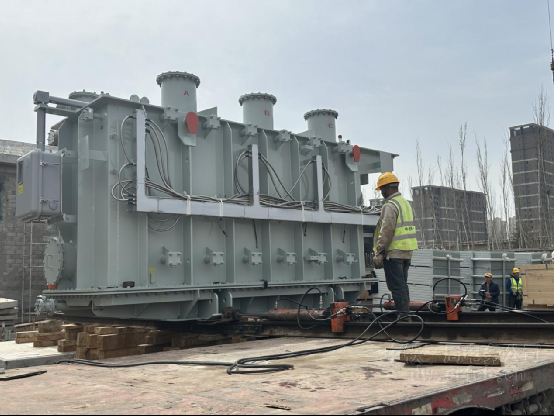

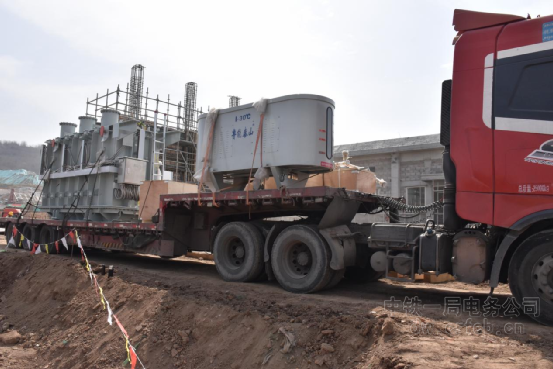

主變壓器到場

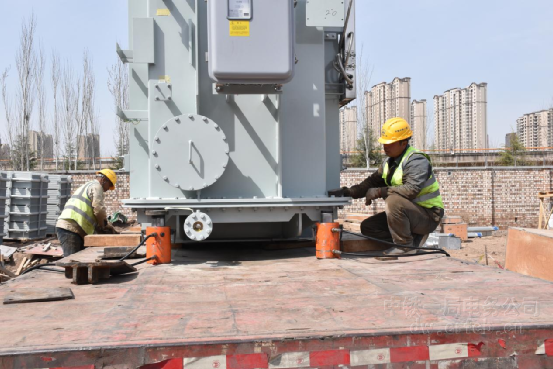

頂升變壓器
主變平移就位

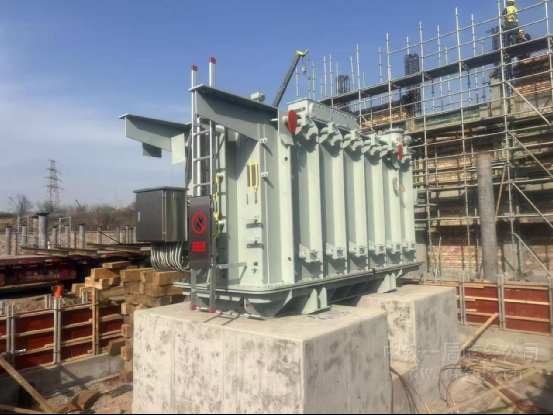

主變就位
